𝗣𝗼𝗶𝗻𝘁 𝘀𝘂𝗿 𝗹’𝗮𝘃𝗮𝗻𝗰𝗲𝗺𝗲𝗻𝘁 𝗱𝗲𝘀 𝗧𝗿𝗮𝘃𝗮𝘂𝘅 𝗱𝗲 𝗖𝗼𝗻𝘀𝘁𝗿𝘂𝗰𝘁𝗶𝗼𝗻 𝗱𝗲 𝗹𝗮 𝗿𝗼𝘂𝘁𝗲 𝗟𝗮𝗯é–𝗠𝗮𝗹𝗶 (𝗽𝗿éf𝗲𝗰𝘁𝘂𝗿𝗲) :
Les Entreprises attributaires CRBC et CCECC, et les Missions des Contrôles (Alpha-Consult et 2M-Consult) sont en action sur le terrain (Lots 1 et 2) depuis le 15 février 2025 (date de démarrage effectif des travaux).
𝐋𝐄𝐒 𝐓𝐑𝐀𝐕𝐀𝐔𝐗 𝐄𝐍 𝐂𝐎𝐔𝐑𝐒 𝐨𝐮 𝐫é𝐚𝐥𝐢𝐬és à 𝐝𝐚𝐭𝐞 :
✓ Identification des Personnes Affectées par le Projet (PAPs) et des réseaux existants (Courant, eaux, télécommunications) ;
✓ Mises en place des bases vies et sites logistiques ;
✓ Mises en place des carrières de granites et de latérites ;
✓ Mobilisation des équipements et des personnels ;
✓ Travaux topographiques ;
✓ Etudes d’exécutions ;

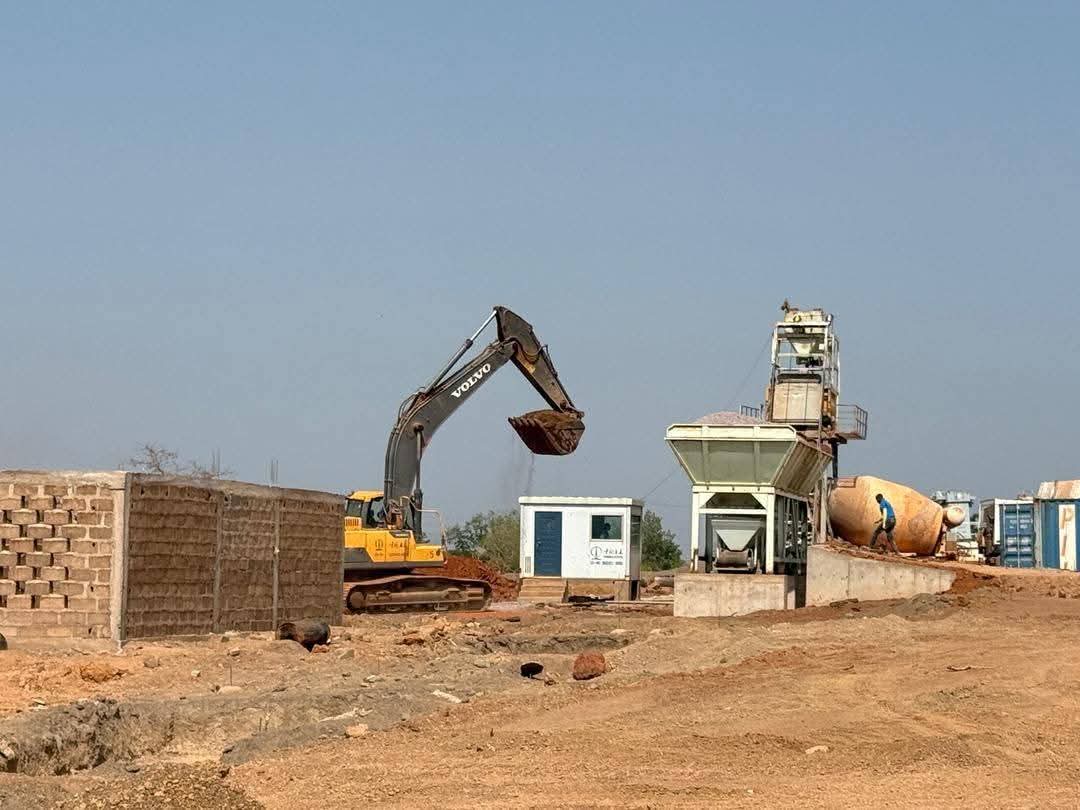

✓ Mise en place des Aires de préfabrication et des centrales à béton.
– 𝐏𝐑𝐎𝐂𝐇𝐀𝐈𝐍𝐄𝐒 𝐄𝐓𝐀𝐏𝐄𝐒 𝐄𝐓 𝐏𝐎𝐈𝐍𝐓𝐒 𝐃’𝐀𝐓𝐓𝐄𝐍𝐓𝐈𝐎𝐍 :
✓ Paiements des indemnisations pour
les PAPs ;
✓ Mobilisations des concessionnaires
pour les déplacements des réseaux
(Fibres optiques, Electricités, Eaux ) ;
✓ Libérations des emprises ;
✓ Dégagements/Nettoyages pour le début des terrassements.
En plus du suivi rapproché sur le terrain assuré par un Chef de Projet-dédié, une mission d’évaluation trimestrielle de l’AGEROUTE y est prévue à partir du 15 mai 2025, pour examiner l’état d’avancement du plan d’action trimestriel convenu le 14 février dernier (lors de la Réunion technique de démarrage).
L’𝑨𝑮𝑬𝑹𝑶𝑼𝑻𝑬
